Кейс для RAOS Project, генерального поставщика АЭС «Ханхикиви-1»

Проект цифровой трансформации компании RAOS Project Oy (ГК «Росатом»), генерального поставщика АЭС «Ханхикиви-1». В рамках проекта на базе платформы 3DEXPERIENCE была разработана и внедрена система PIMS (Project Information Management System) — единая информационная модель для управления инженерными данными, документацией и бизнес-процессами. Решение обеспечило сквозное взаимодействие более чем 350 участников проекта в офисах Хельсинки, Санкт-Петербурга и Москвы.

Сроки реализации

Активная фаза внедрения и разработки велась с июля 2019 года по май 2022 года.

Методология

Реализован платформенный подход, включающий не только поставку ПО, но и глубокую адаптацию 3DEXPERIENCE под требования атомной отрасли.

Ключевые функциональные модули

Управление требованиями

  • Управление исходными требованиями Проекта: контрактными, регуляторными и внешними требованиями ISO и МАГАТЭ.
  • Управление требованиями ADLAS в процессе проработки проекта «Ханхикиви-1».
  • Поддержка процессов выпуска проектной продукции в части верификации реализации требований.
  • Распределённый доступ участников Проекта к данным о требованиях.

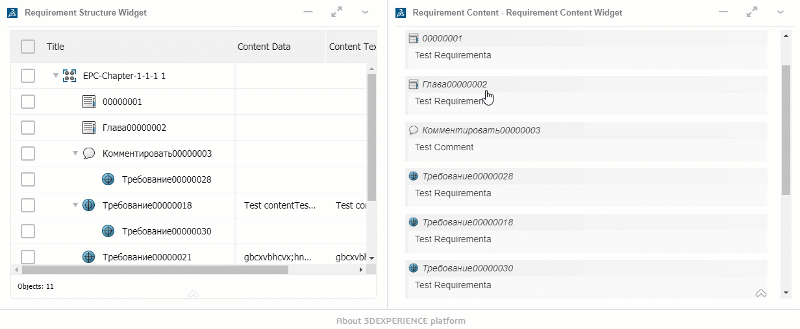

Виджет содержания требований в 3DEXPERIENCE
Содержание требований
Структура требований в 3DEXPERIENCE
Структура требований

Управление распределением ответственности

  • Оценка, характеристика и внутреннее распределение требований.
  • Оценка и проработка применимости требований к участникам проекта «Ханхикиви-1» и субпоставщикам в рамках действующих контрактов.

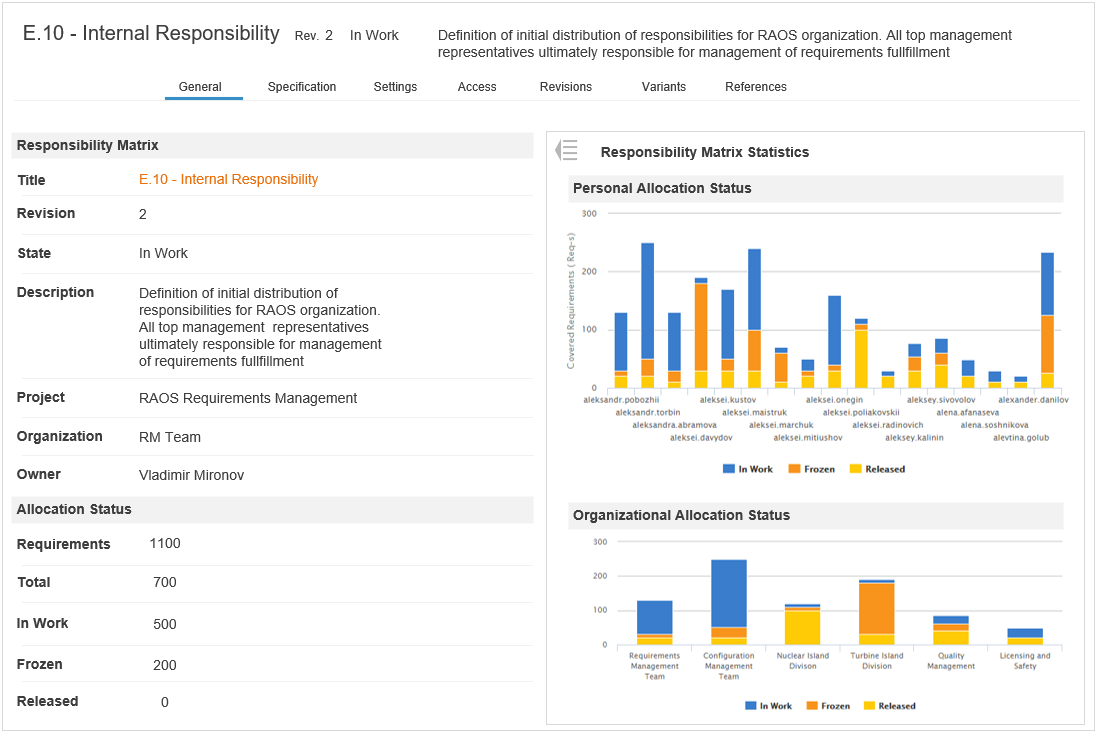

Распределение ответственности по требованиям и срокам
Распределение ответственности
Карта распределения ответственности между участниками проекта
Карта ответственности

Управление конфигурацией и изменениями

  • Идентификация конфигурационных структур: функциональной и логической архитектуры.
  • Моделирование данных конфигурации.
  • Контроль поставляемых данных проектной продукции на соответствие управляющим конфигурационным структурам.
  • Поддержка заморозки базовых линий управления конфигурацией.
  • Инициация, авторизация и контроль состояния изменений.

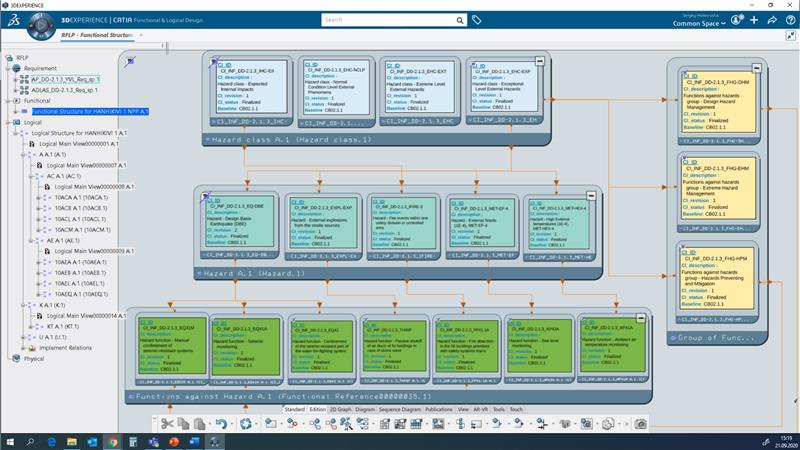

Структура управления конфигурацией проекта
Управление конфигурацией

Управление информацией

  • Формирование базы данных конфигурации Проекта: документы, требования, функциональная и логическая архитектура, изменения и поставляемые данные проекта.
  • Предоставление доступа участникам проекта «Ханхикиви-1» к актуальной информации о применимых требованиях.
  • Обмен данными о документах и данных конфигурации станции между участниками проекта «Ханхикиви-1».

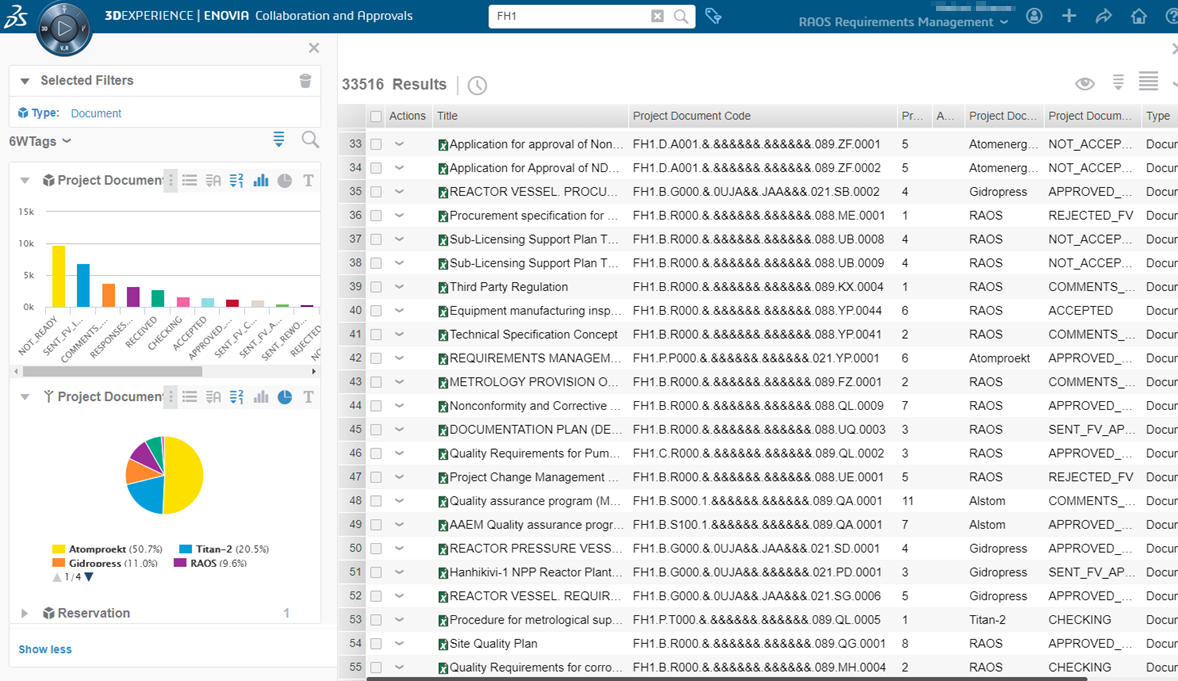

Дашборд системы управления информацией проекта
Управление информацией

резюме

Проект по созданию системы PIMS для RAOS Project Oy стартовал в 2019 году как стратегическая инициатива по цифровизации строительства АЭС «Ханхикиви-1». За три года работы была сформирована комплексная цифровая среда, консолидирующая инженерные и управленческие данные в «едином источнике истины». В мае 2022 года в связи с приостановкой строительства АЭС развитие системы было остановлено. На момент заморозки проект находился в стадии расширения функциональных границ и перехода к модели долгосрочной технической поддержки.
